Funktionen
Jede Funktion hat einen Grund auf der Baustelle
Die Reihenfolge auf dieser Seite folgt dem Bautag: erfassen, prüfen, nachweisen, abrechnen, berichten.
Erfassen

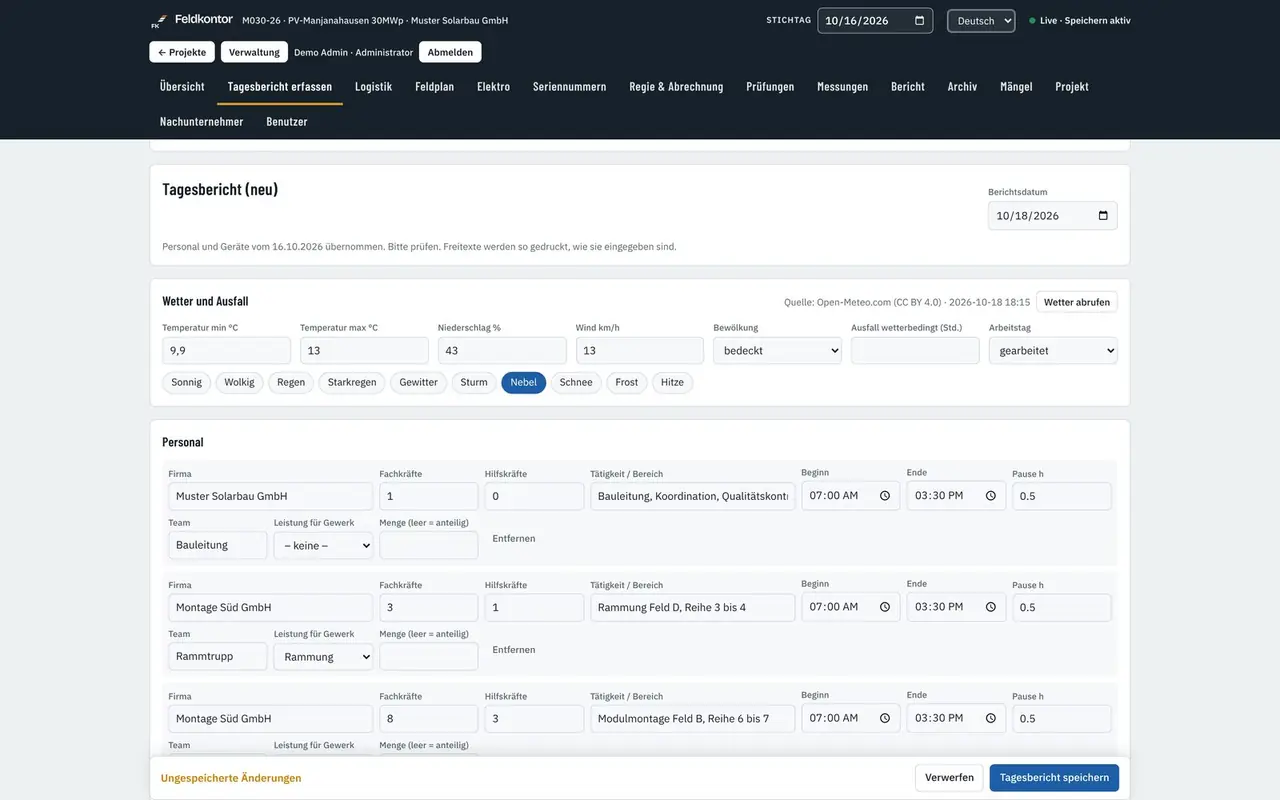

Tagesbericht
Einmal am Tag wird festgehalten, was geschehen ist. Personal nach Fachkraft und Hilfskraft, Geräte mit Betriebsstunden, Wetter, Leistung je Gewerk, Vorkommnisse, Behinderungen und Fotos. Der Bericht geht nach der Freigabe als PDF an den Auftraggeber, in der gewünschten Sprache.
- Getrennter interner Bericht, interne Fotos nur dort und als intern gekennzeichnet
- Wetter wird vom Server anhand der Koordinaten der Baustelle eingetragen
- Freigabe durch die Bauleitung, danach ist der Bericht unveränderlich
- Wochen- und Monatsbericht auf Knopfdruck aus freigegebenen Tagesberichten


Erfassen

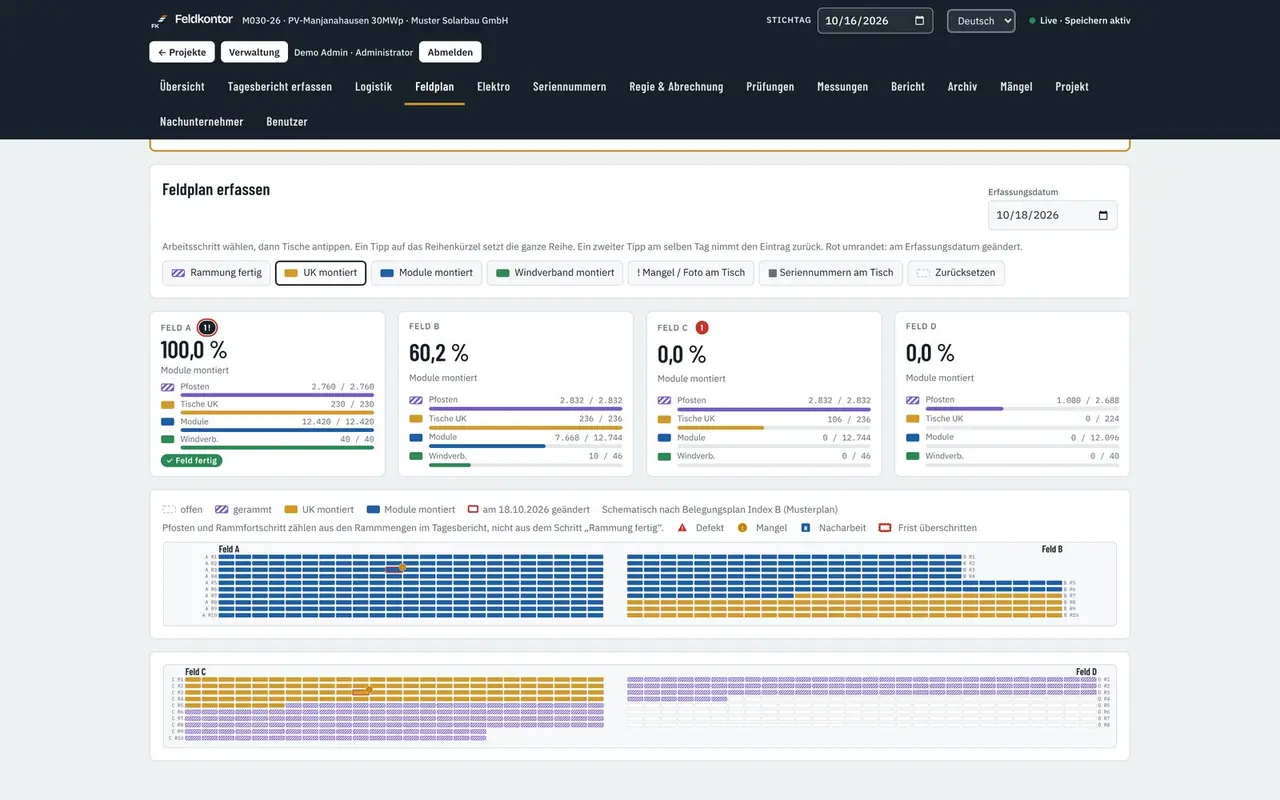

Feldplan und Baustand
Der Feldplan zeigt jeden Tisch in der Lage des Rammplans. Ein Tipp setzt den Arbeitsschritt: Rammung, Unterkonstruktion, Module, Windverband, Slope-Bracing. Der erledigte Schritt wird grün und zeigt das Erledigungsdatum. Was erledigt ist, ist nicht allein an der Farbe erkennbar, sondern an Marke und Datum.
- Ganze Reihe, ganzes Teilfeld oder ganzer Wechselrichterbereich mit einem Tipp
- Teilfelder mit eigenen Zählern für Pfosten, Tische, Module und Strings
- DC-Stringarbeiten in drei Schritten: verlegt ohne MC4, Module verbunden, Strings verbunden und MC4 gepresst
- Mängel werden im Feldplan deutlich markiert, ohne den Baustand zu verdecken
Erfassen

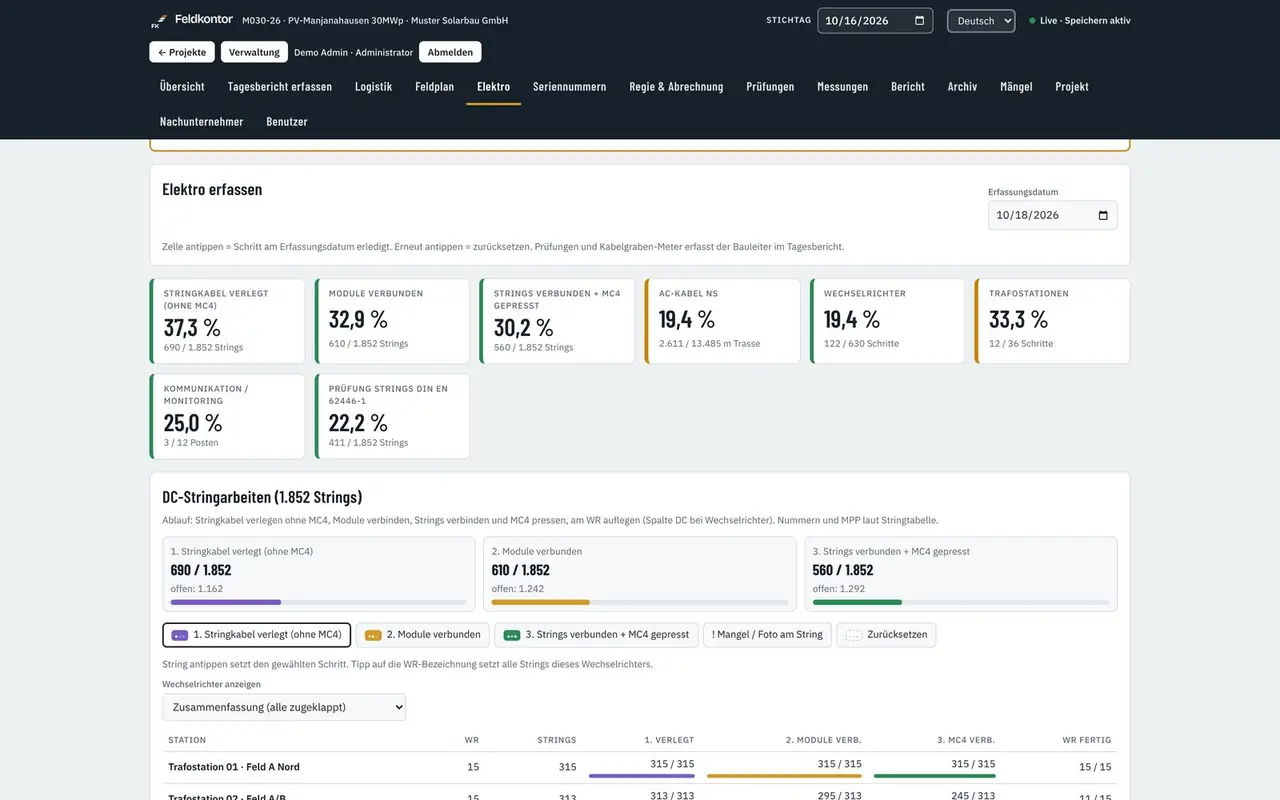

Elektro, Wechselrichter und Trafostationen
Für jeden Wechselrichter und jede Trafostation ist der Stand der Arbeiten sichtbar: DC-Anschluss, AC-Anschluss, Kommunikation, Mittelspannung. Ohne gesetzte Station gibt es keinen MS-Anschluss. Die Auslegungsprüfung vergleicht Strangspannung und Strom mit den Datenblättern von Modul und Wechselrichter.
- Stationstabelle ohne seitliches Scrollen, auch auf dem Telefon
- Auslegungsprüfung gegen Voc, Isc und die zulässige Systemspannung
- Geräte mit Zustand und Gesamtbetriebsstunden, Kennzeichnung Service erforderlich
- Kabelzug AC und Kommunikation mit Längen aus der Kabelzugliste


Prüfen und nachweisen

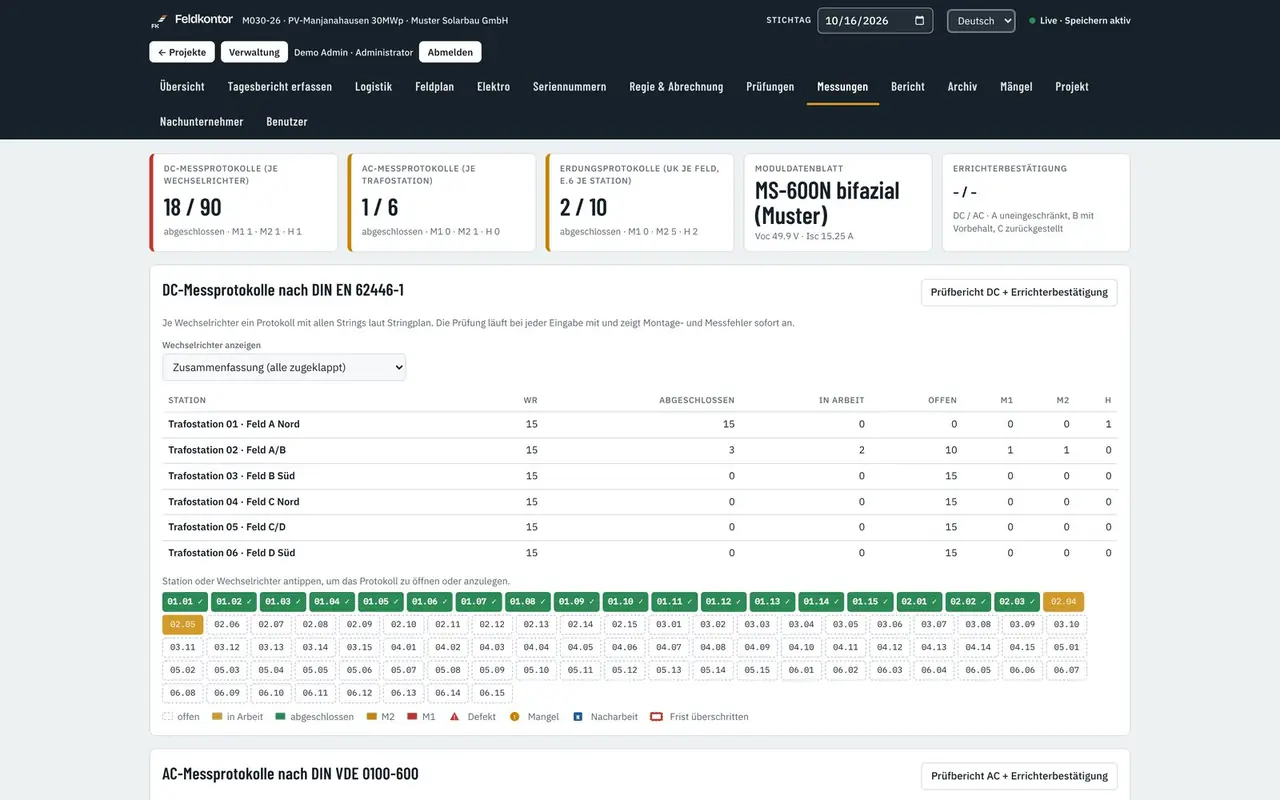

Mess- und Prüfprotokolle
DC-Messprotokoll, AC-Messprotokoll und Erdungsmessprotokoll gehören zu jedem Projekt, gefüllt mit den Strings und Stationen aus dem Controlling. Beim Ausfüllen prüft die Anwendung die Werte sofort und zeigt der Elektrofachkraft auffällige Messungen und mögliche Montagefehler an.
- DC und AC nach DIN EN 62446-1, Erdung nach VDE-AR-N 4110 Anhang E.6
- Prüfbericht und Errichterbestätigung je Gewerk als PDF
- Prüf-Checkliste je Gewerk mit Unterschrift, Mängelbehebung mit Unterschrift der Bauleitung
- Sammelbericht zur Übergabe mit allen Protokollen, Übergabeprotokoll und Errichterbestätigung
Die Protokolle und Prüfungen der Anwendung sind Hilfsmittel der Dokumentation. Messung und fachliche Beurteilung verantwortet die verantwortliche Elektrofachkraft des Kunden.
Prüfen und nachweisen

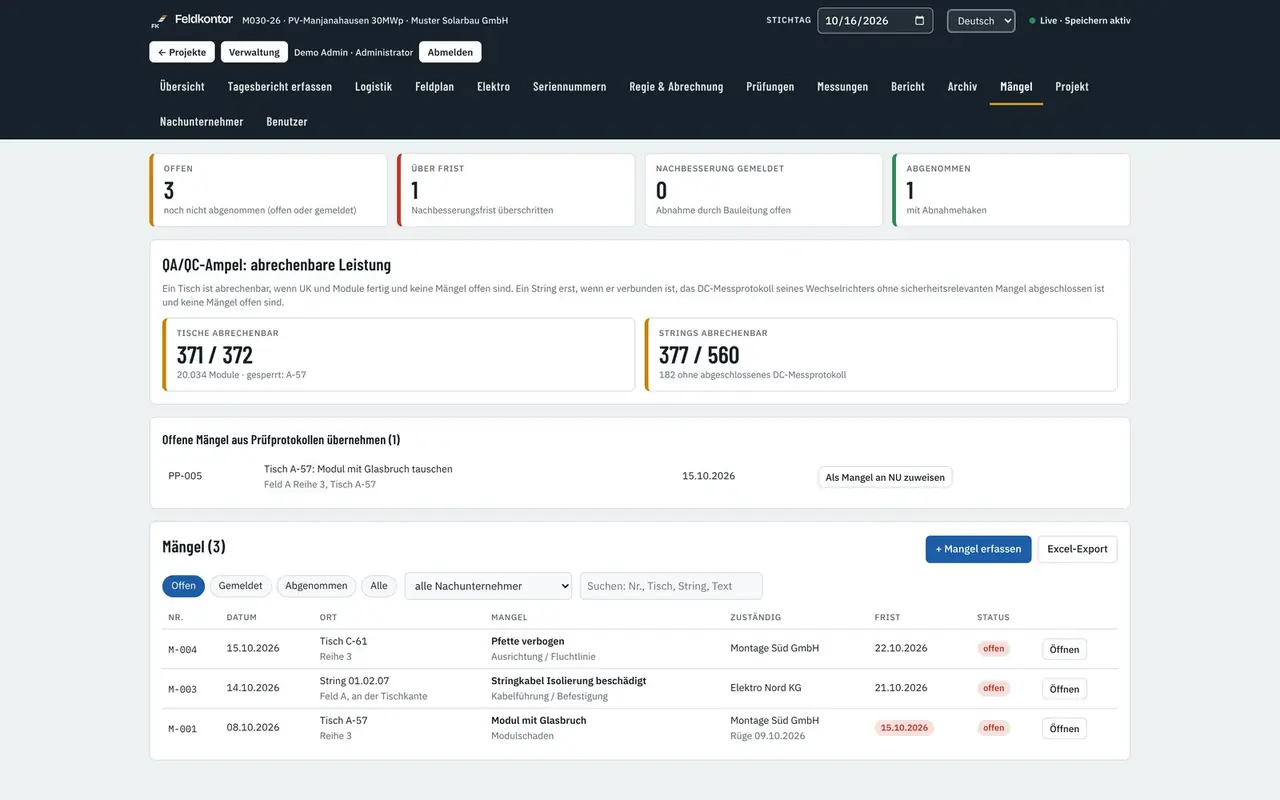

Mängel
Ein Mangel entsteht am Ort: am Tisch im Feldplan oder am String unter Elektro. Mit Foto, Frist, Zuständigkeit und Nachunternehmer. Die Anwendung erinnert vor Ablauf der Frist und hält fest, wer die Behebung bestätigt hat.
- Mängelrüge als vorbereitetes Schreiben, Fristen je Nachunternehmer
- Erinnerung per E-Mail an Nachunternehmer, Bauleitung und Projektleitung
- Excel-Export aller Mängel mit Status und Frist
- Behebung wird von der Bauleitung unterschrieben


Prüfen und nachweisen

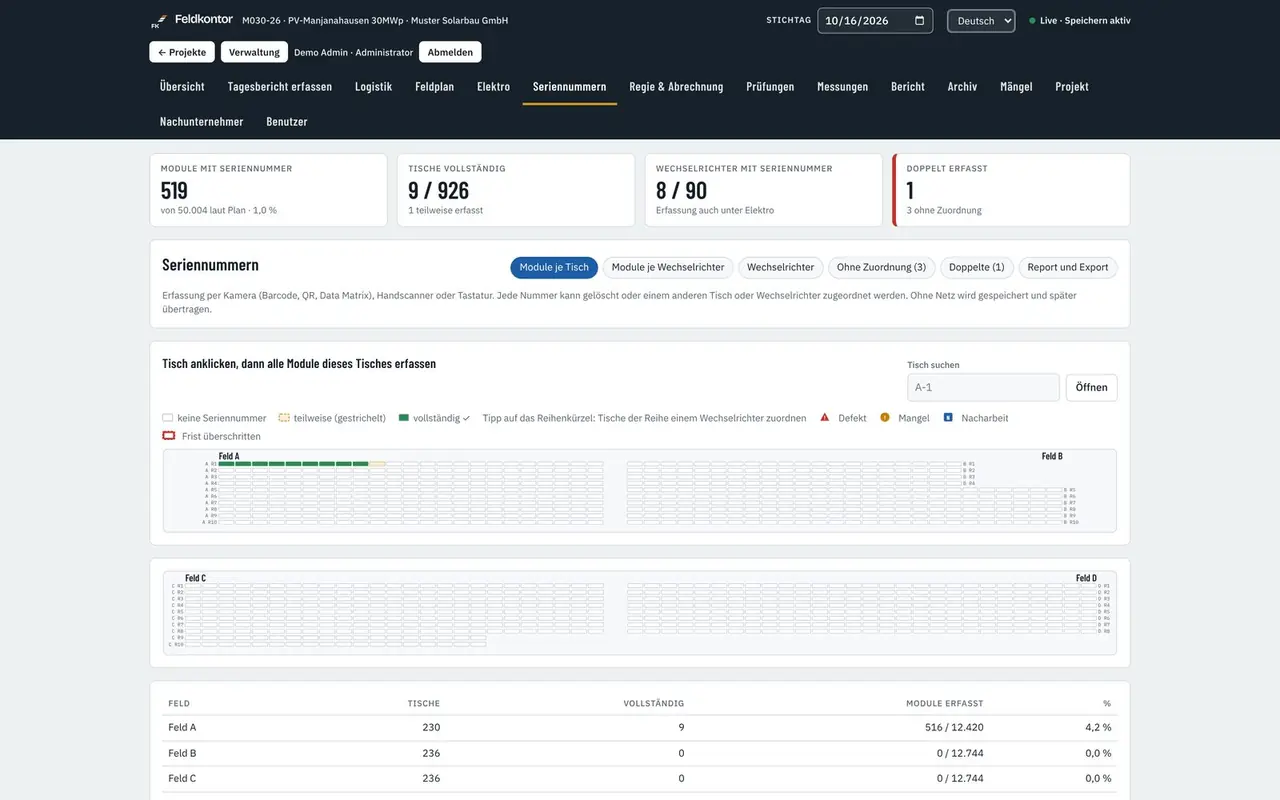

Seriennummern
Tisch antippen, Module mit Kamera, Handscanner oder Tastatur erfassen. Je Tisch oder je Wechselrichter. Die Seriennummer des Wechselrichters kommt vom Typenschild. Doppelte Nummern werden gemeldet.
- Erfassung mit der Kamera des Telefons oder mit einem Handscanner
- Zuordnung zu Tisch, Reihe und Wechselrichter
- Meldung doppelter Nummern beim Erfassen
- Report als PDF und Excel für die Übergabe
Steuern

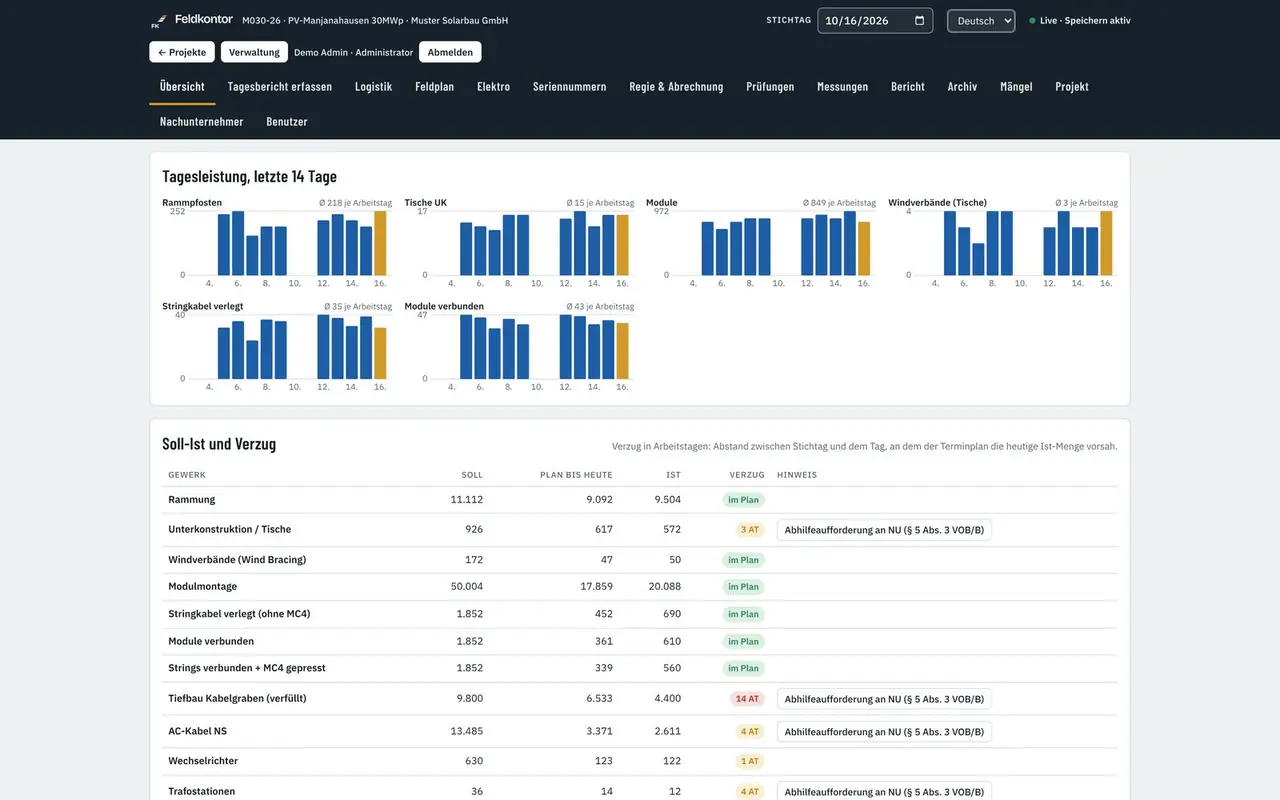

Fortschritt, Soll-Ist und Prognose
Der Fortschritt wird über alle Gewerke gewichtet und gegen den Terminplan gestellt. Aus der tatsächlich erfassten Leistung der letzten Arbeitstage entsteht ein Fertigstellungstermin je Gewerk. Grundlage sind die Arbeitswoche und die Feiertage des Bundeslandes.
- Verzug in Arbeitstagen je Gewerk, Mittelwert der Tagesleistung einstellbar
- Mehrprojektübersicht für alle, die in mehr als einem Projekt hinterlegt sind
- Ampel für den Auftraggeber im Wochen- und Monatsbericht zuschaltbar
- Leistung je Kolonne, je Person und je Stunde


Abrechnen

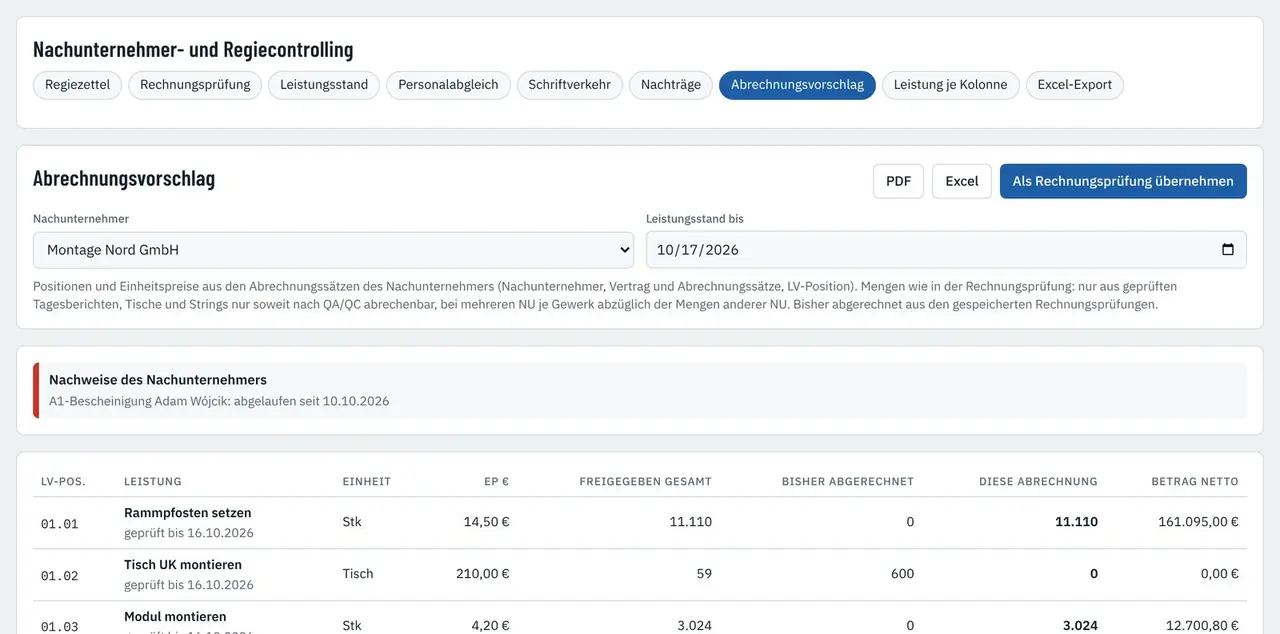

Nachunternehmer, Regie und Nachträge
Aus der geprüften Leistung entsteht ein Abrechnungsvorschlag je Nachunternehmer, mit LV-Position und Einheitspreis. Das Nachtragsregister hält Ankündigung, Status, Betrag und Antwortfrist fest, mit Bezug zu Regiezettel und Behinderungsanzeige.
- Rechnungsprüfung gegen Leistungsstand und Aufmaß
- Regiezettel mit Unterschrift auf dem Telefon
- Ablaufwarnung für Nachweise der Nachunternehmer einschließlich A1-Bescheinigung
- Excel-Export für Mengen, Leistungsstand, Regie, Mängel, Nachträge und Kolonnen
Berichten

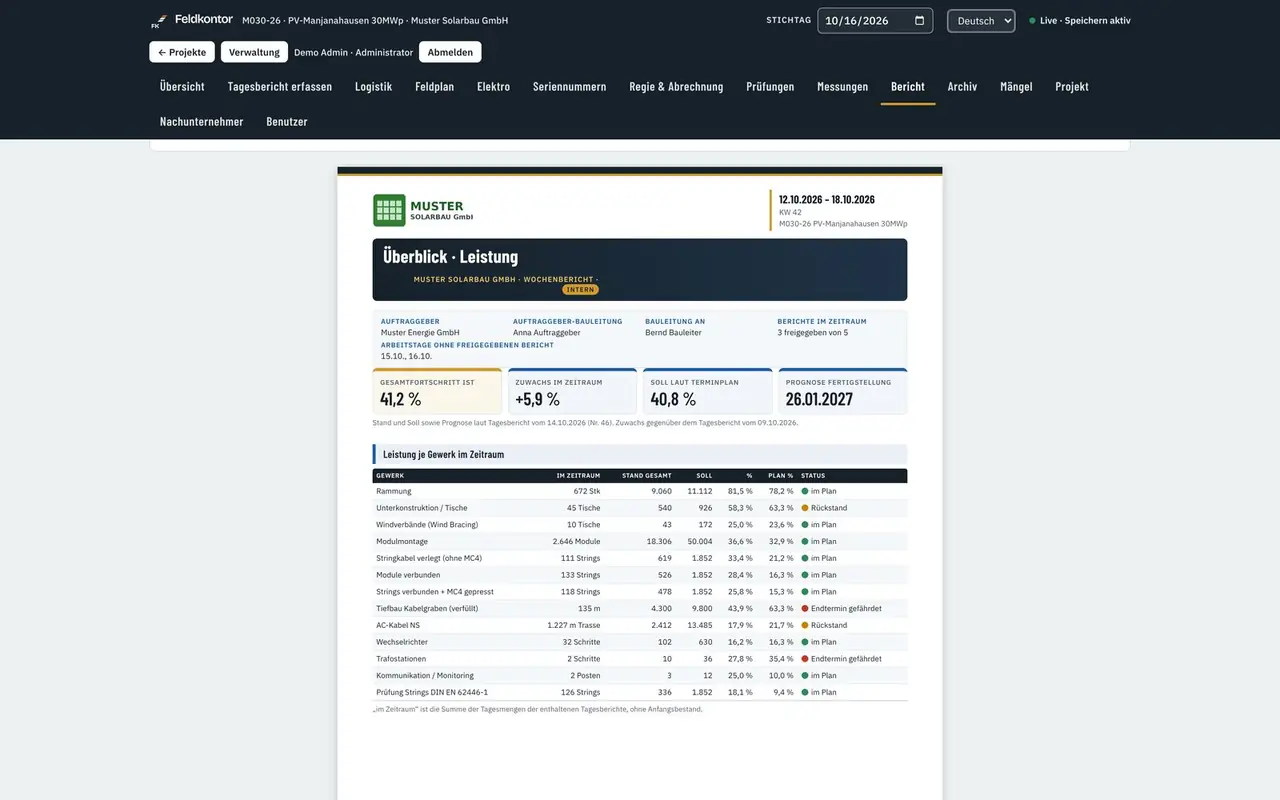

Berichte, Ausdruck und Archiv
Jeder Bericht lässt sich als PDF erzeugen, in fünf Sprachen und mit Prüfsumme nach SHA-256. Das Archiv hält alle Tagesberichte und Protokolle des Projekts, mit Filter, Suche und Duplikat-Ausdruck.
- Berichtssprache je Bericht wählbar, unabhängig von der Sprache der Oberfläche
- Prüfsumme je erzeugtem PDF mit Prüfseite in der Verwaltung
- Gelöschte Fotos, Protokolle und Tagesberichte bleiben 120 Tage im Archiv
- Fußzeile mit Version und Build-Datum auf jeder Druckseite
